Werkzaamheden onderhoudskade Texel

In januari 2026 zijn in de veerhaven Texel 6 buispalen vervangen. De oude waren toe aan vervanging. Eerst zijn onder winterse omstandigheden 6 betonneusjes van de onderhoudskade weggehaald. Hiermee werd ruimte gemaakt om de 6 nieuwe buispalen aan te kunnen brengen. Vervolgens zijn de oude buispalen verwijderd en de 6 nieuwe stalen buispalen (diameter 914mm lang 24 meter) aangebracht. Wat nog op de planning staat zijn het aanbrengen van kathodische bescherming en sealen van het gesloopte beton. Door de weersomstandigheden laat dit nog even op zich wachten.

Ondanks de winterse weersomstandigheden zijn de werkzaamheden tijdig opgeleverd aan Rijkswaterstaat zodat de Koninklijke N.V. Texels Eigen Stoomboot Onderneming [TESO] weer tijdig gebruik kan maken van de kade voor onderhoud aan hun veerboten.

Een uitdagende klus op de scheiding van land en water. En met het uitzicht op de Waddenzee is dat zeker geen straf! Met dank aan Edo Kooiman voor de schitterende foto’s.

Activiteiten:

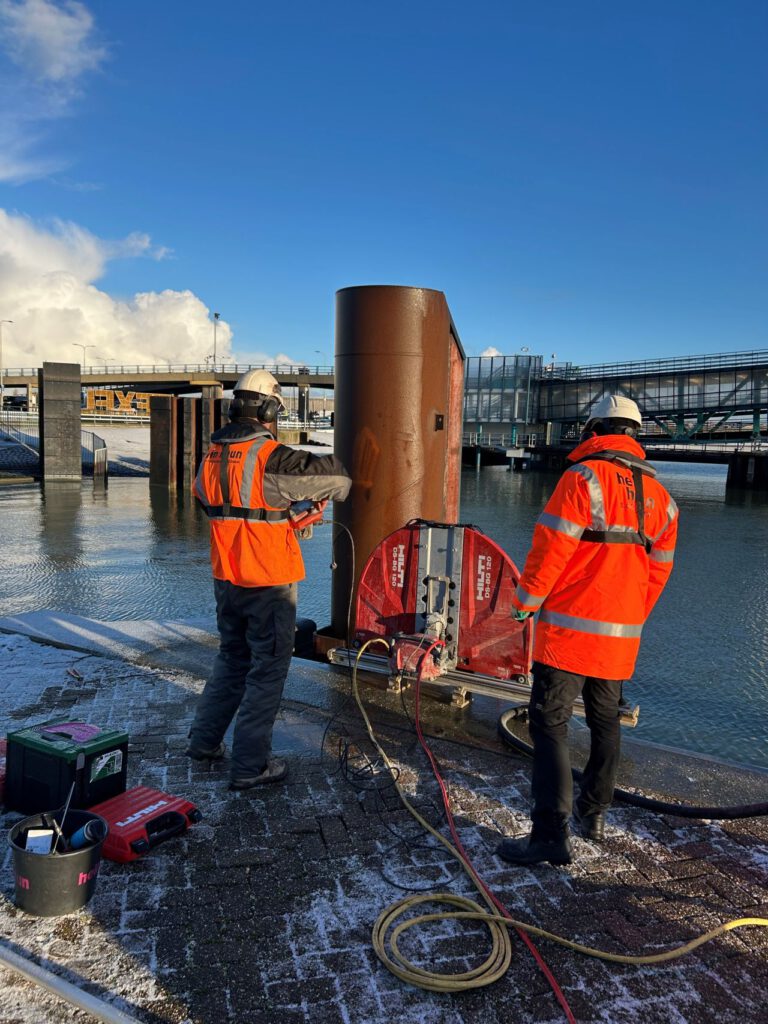

  • 6 stuks betonneusjes verwijderen d.m.v. zagen
  • 450 m3 slib verwijderen
  • 100 m3 stortsteen verwijderen en weer terugplaatsen

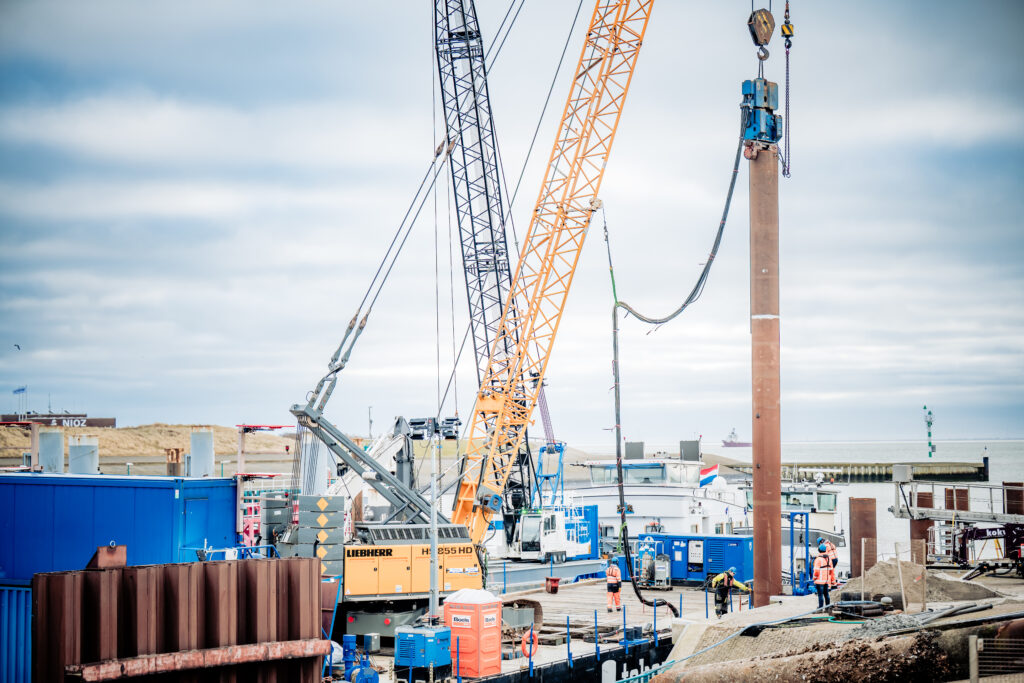

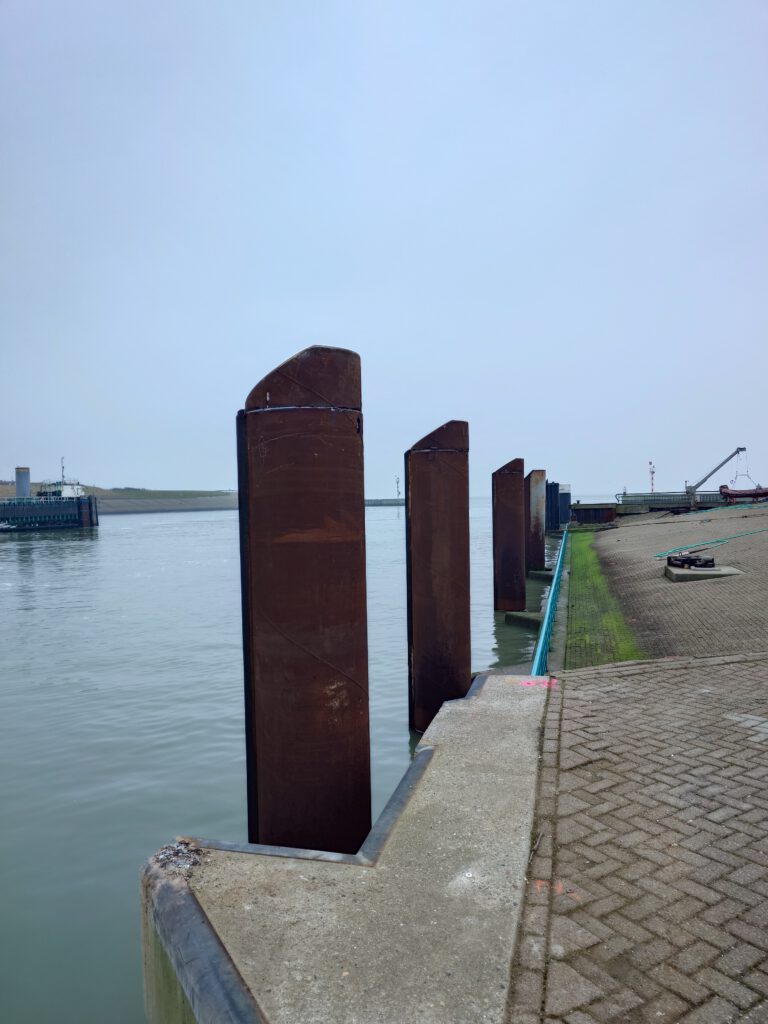

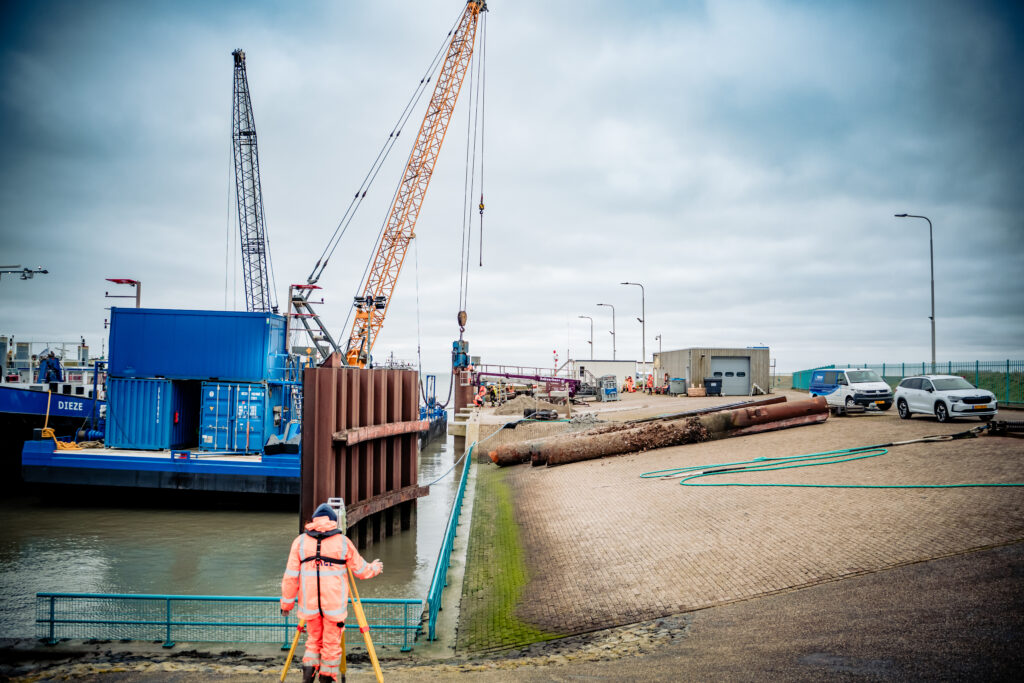

  • 6 stuks buispalen diameter 914 lengte 24 meter plaatsen
  • 18 stuks anodes voor kathodische bescherming plaatsen
  • Sealen van betonwapening gesloopte oppervlakken
  • Looptijd ontwerp: september-december 2025
  • Looptijd uitvoering: januari 2026
  • Opdrachtwaarde: € 1.000.000,00
